毕节供电局220kV威宁变电站全绝缘管型母线改造
编辑:鼎伏电气 网址:www.hlgxmx.com 编辑日期:2022年03月23日
项目介绍:

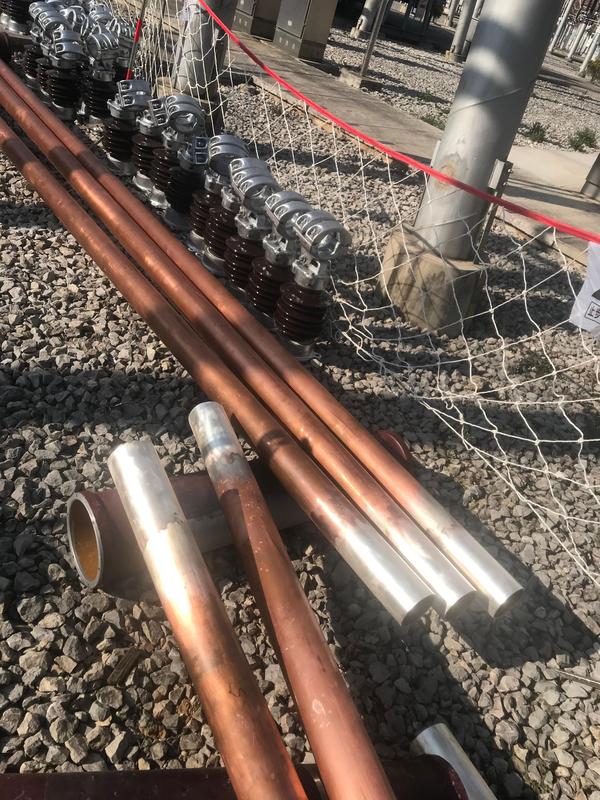

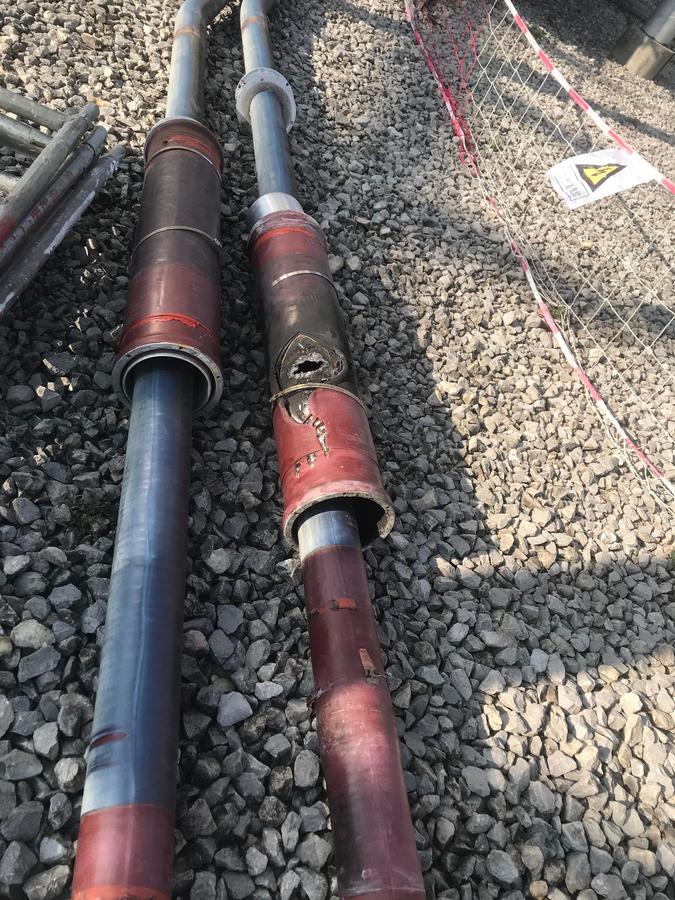

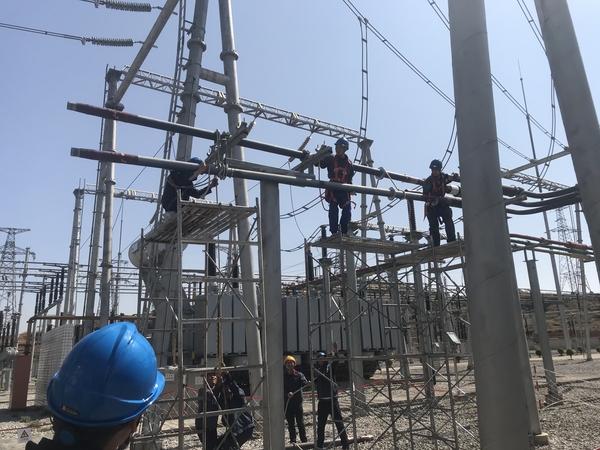

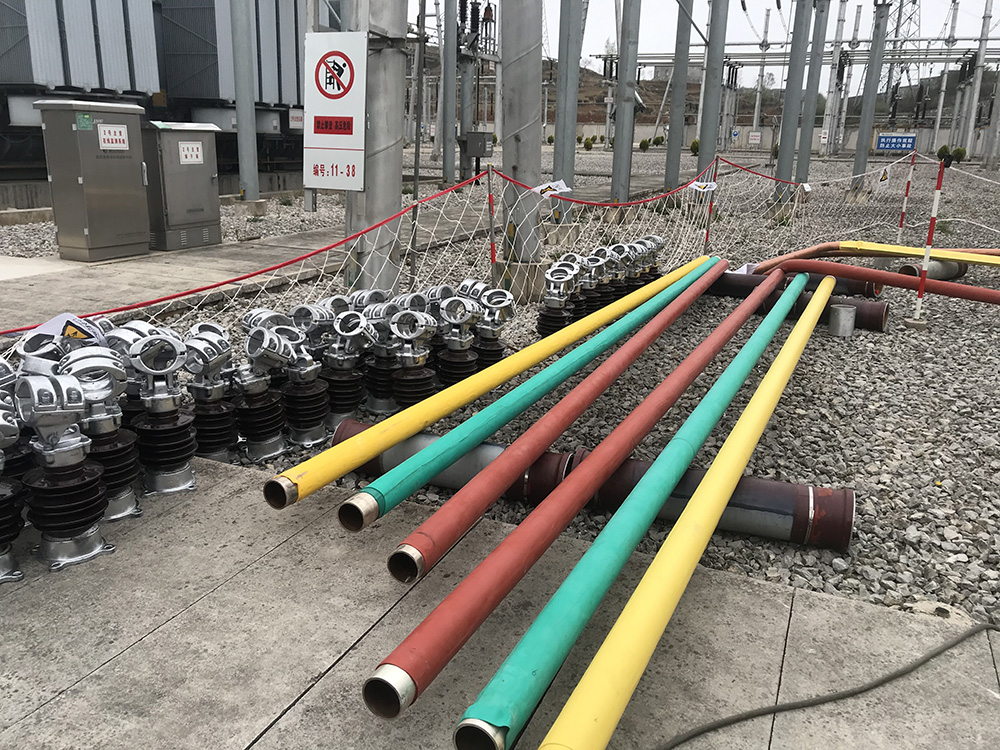

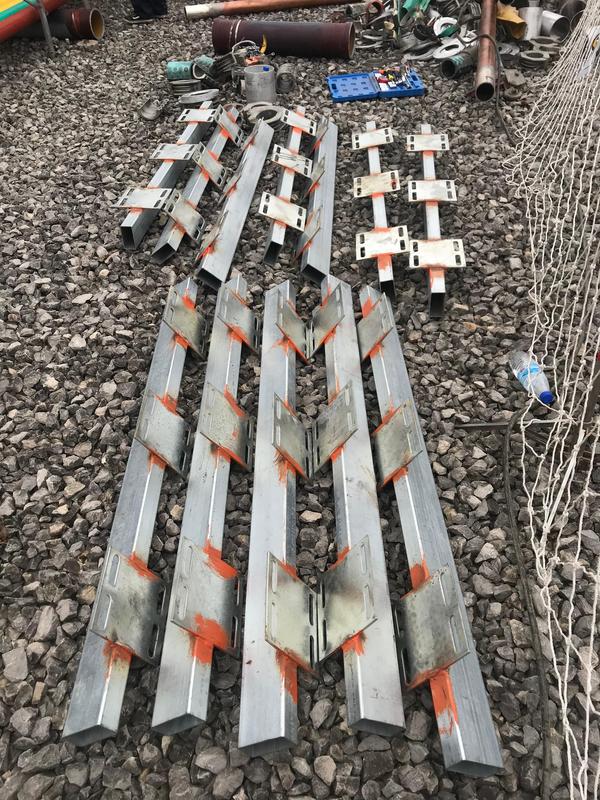

2022年03月16日,开始对220kV威宁变电站1号主变10kV侧全绝缘管型母线改造,本站1号主变10kV侧管型母线采用两停两复的停电计划方案进行,施工总周期10天。由于110kV线路架空在10kV管型母线上方,无法进行机械吊装作业,只能人工进行拆卸和吊装,每根母线立柱高达4米,施工难度巨大。但我们的工人在施工作业时,从不忘记安全生产的各项规章制度,从严管理,有条不紊的进行各项既定作业。






<
<
<
<
